Erweiterung Fernwärmenetz
Mit dem Ausbau der Fernwärme im Düsseldorfer Süden leisten wir einen wichtigen Beitrag zur Luftreinhaltung und zum Erreichen des Düsseldorfer Ziels, bis 2035 klimaneutral zu sein.
Die 1,4 km lange Trasse unterstützt den Ausbau des intelligenten Wärmesystems in Düsseldorf ebenso wie die Versorgungssicherheit der Bürger:innen. Um die Belastung der Anwohner:innen so gering wie möglich zu halten, werden parallel zum Fernwärme-Ausbau notwendige Erneuerungen am Wassernetz vorgenommen.

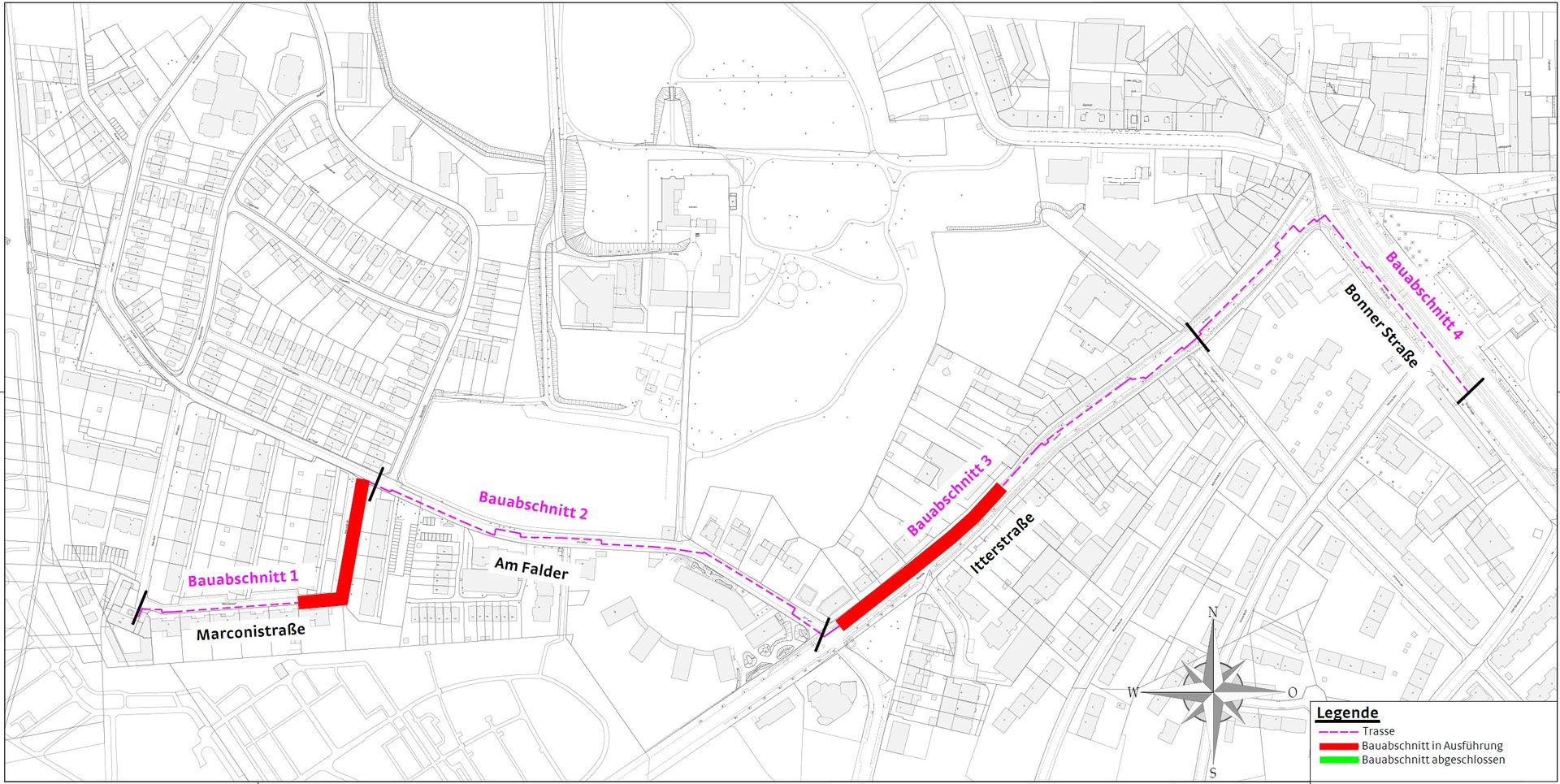

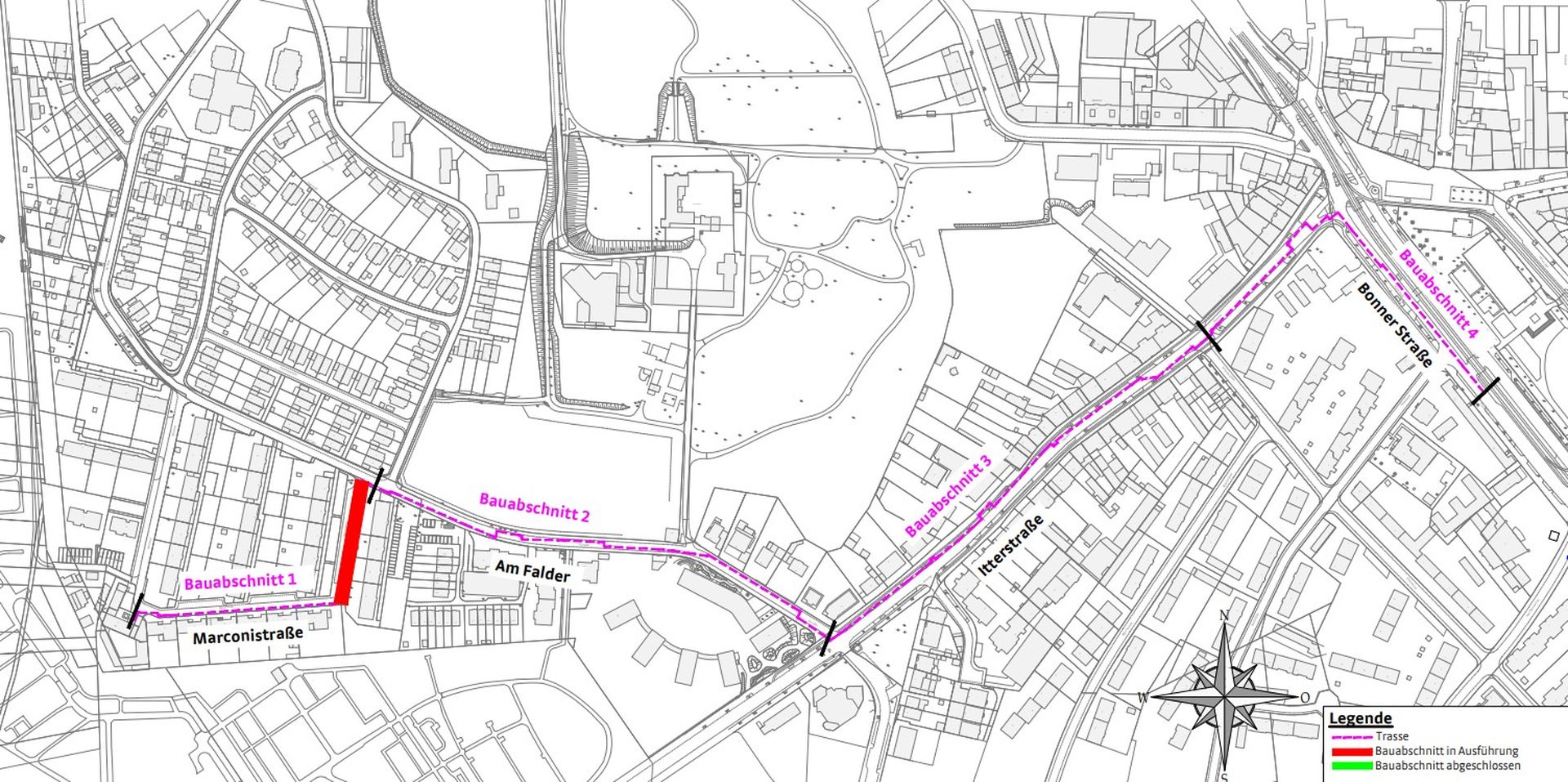

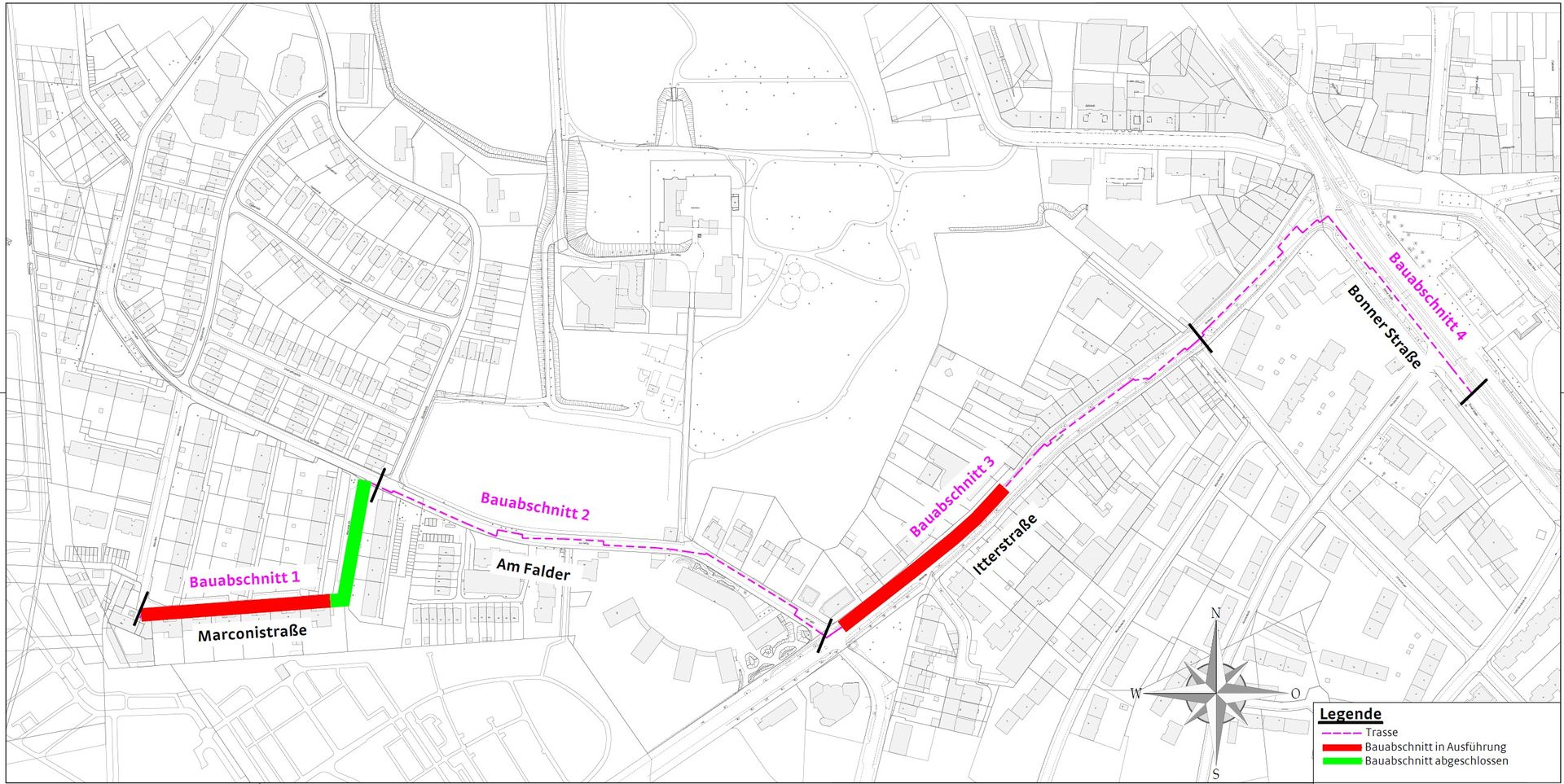

Trassenverlauf

Der Baufortschritt in 4 Schritten
Bauabschnitt 1: Marconistraße
Seit dem 05.01.2026 wurden die Arbeiten für den 1. Bauabschnitt in der Marconistraße genehmigt. Aufgrund der Witterungsverhältnisse konnten die Arbeiten jedoch erst ab dem 13.01.2026 starten. Die Fertigstellung dieses Bauabschnitts ist für Q2 2026 vorgesehen.
Für die notwendigen Arbeiten muss die Straße im Baustellenbereich für den PKW-Verkehr gesperrt werden. Öffentliche Parkplätze müssen auf Grund der Arbeiten teilweise ebenfalls entfallen. Der 1. Bauabschnitt wird in Teilabschnitten als Wanderbaustelle ausgeführt, um die Belastungen für Anwohner und PKW-Verkehr auf das notwendige Minimum zu beschränken.
Bauabschnitt 2
Bauabschnitt 3: Itterstraße
Der 3. Bauabschnitt auf der Itterstraße wird in Teilbauabschnitten ausgeführt. Ab dem 09.03.2026 startet der erste Teilabschnitt, beginnend kurz vor der Kreuzung „Am Falder“ in Richtung Bonner Straße.
Im Baustellenbereich wird die Fahrbahn verengt. Mittels einer Ampelschaltung soll der Verkehr in beiden Fahrtrichtungen weiterhin gewährleitet werden.
Öffentliche Parkplätze müssen auf Grund der Arbeiten in diesem Teilabschnitt entfallen
Bauabschnitt 4: Bonner Straße
